Verkostosaneeraushankkeen valokuvausohje

Näin varmistat laadun, turvallisuuden ja oikeusturvan verkostotyömaalla

Systemaattisen valokuvauksen tarkoituksena on mahdollistaa työmaan jatkuva laadunvarmistus ja informatiivisen historia-aineiston kertyminen, jotta sekä tilaajan että urakoitsijan oikeusturva toteutuu.

  • Koska rakenteet peitetään, korostuu laadunvarmistuksen reaaliaikaisuus: Havaitsematta ja piiloon jäävät virheet, esim. putken väärä kaato, väärä täyttöaines tai huonosti tehty tiivistystyö voivat aiheuttaa painumia tai hankausta, ja sen myötä vuotoja rakenteen elinkaaren aikana
  • Tilaaja osapuoli etävalvoo laatua ja puuttuu heti, jos dokumentointi paljastaa epäselvyyksiä tai laatuvirheitä, tai mikäli dokumentaatiota puuttuu – näin estetään tehokkaasti kalliit elinkaaren aikana tapahtuvat rakenteiden vaurioitumiset
  • Kunnossapito tehostuu, kun uuden verkoston rakentamisesta ja vanhan saneeraamisesta tuotetaan laadukas ja kattava dokumentaatio verkkotiedon rinnalle

Kuvattavat työvaiheet:

  1. Lähtötilanne
  2. Liikennejärjestelyt
  3. Valmistelutyöt
  4. Raivaustyöt
  5. Kaivuutyöt
  6. Verkoston rakenteiden asennustyöt
  7. Verkoston rakenteiden täyttötyöt
  8. Tele-, sähkö-, kaukolämpörakenteet
  9. Täyttötyöt
  10. Pintarakenteet
  11. Lopputilanne
  12. Lisätyöt
  13. Poikkeamat



Kuvausohjeet ja esimerkkikuvat:

1. Lähtötilanne

  • 📸 Ota kuvia koko urakka-alueen laajuudella.
  • 📸 Kuvaa risteyksiä, katualueita ja erityispiirteitä.
  • 📸 Kuvaa rajapyykit, katumerkinnät tai näkyvät maastonkohdat useasta suunnasta.
  • 📸 Kuvaa kaapelimerkinnät ja muut näytöt kokonaisuudessaan.

Urakka-alue ja rajat:

Kaapeli- ja muut näytöt:

Siirrettävät, poistettavat, suojattavat ja säilytettävät rakenteet:




2. Liikennejärjestelyt

  • 📸 Kuvaa asennetut liikennejärjestelyt (liikennemerkit, sulut, opasteet) kokonaisuudessaan.
  • 📸 Ota kuvia ajosuunnista ja erityisesti jalankulkijoiden ja pyöräilijöiden näkökulmasta.
  • 📸 Kuvaa kaikki muutokset liikennejärjestelyissä.
  • 📸 Kuvaa liikennejärjestelyt ennen pidempiä taukoja (mm. viikonloput).

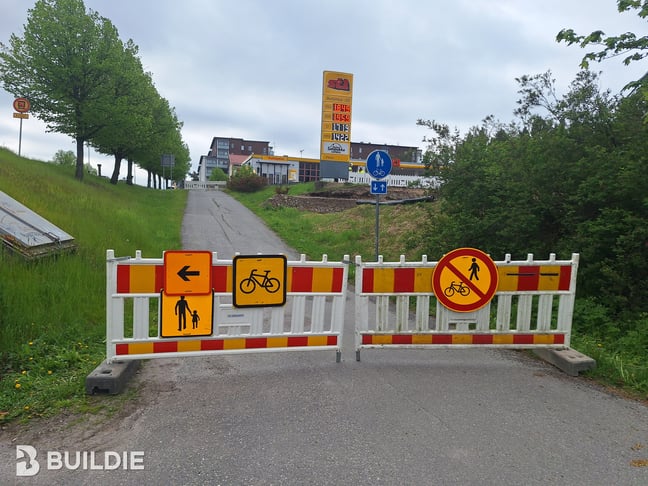

1893669_Liikennejärjestelyt-Kevyt liikenne-

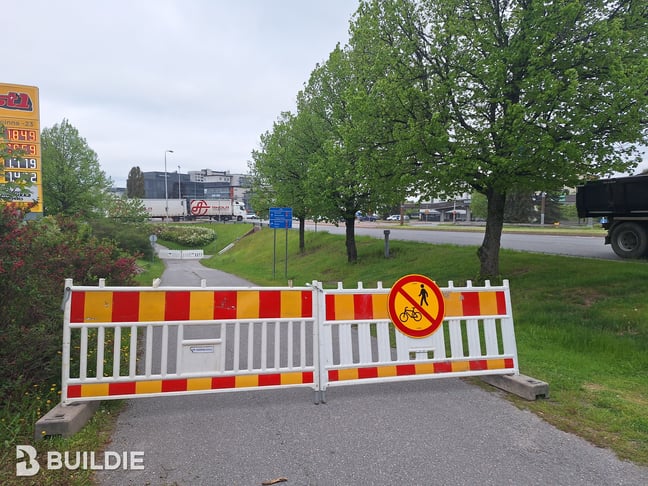

1893642_Liikennejärjestelyt-Kevyt liikenne-

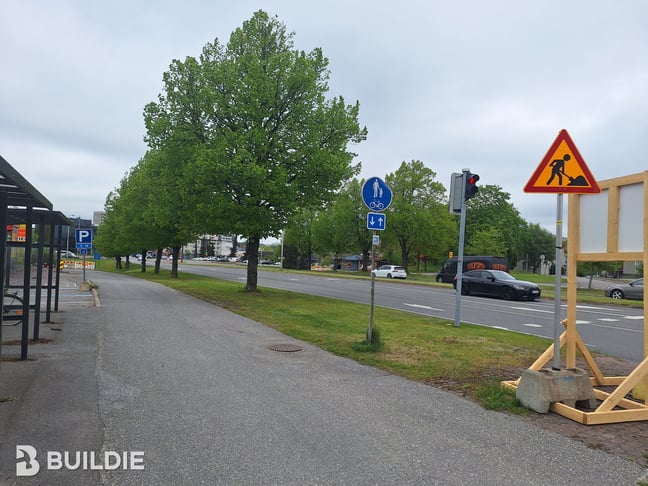

1893667_Liikennejärjestelyt-Kevyt liikenne-Tähän nuolellinen klv opaste




3. Valmistelutyöt

  • 📸 Yleiskuvat valmistelutöistä, varastoalueiden laajuus, sijainti ja materiaalien kunto.

1836305_Lähtötilanne-Katualueet-Aidattu alue työmaan käyttöön

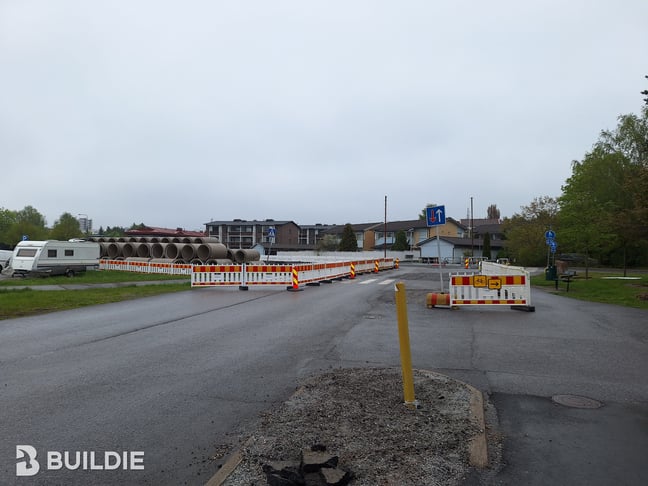

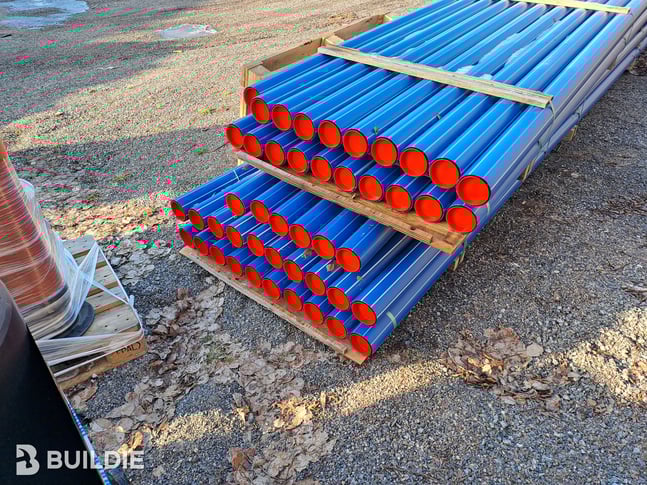

1881911_Liikennejärjestelyt-Kevyt liikenne-Liikennejärjestelyt kunnossa.1734642_Putkistot ja kaivot-Jätevesi-Varastoalue




4. Raivaustyöt

  • 📸 Kuvaa poistettavat/siirrettävät puut, pensaat, asfaltit tai muut rakenteet ennen ja jälkeen toimenpiteen.
  • 📸 Kuvaa myös jätteen varastointi.

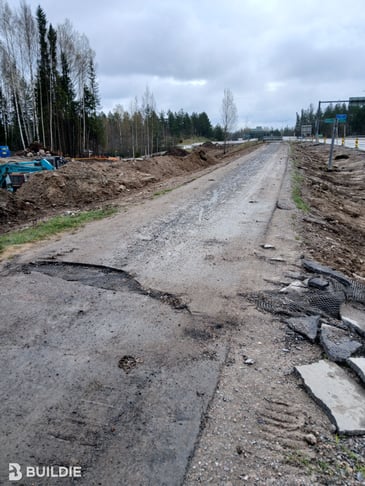

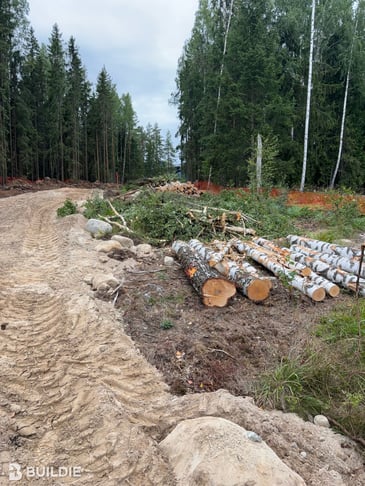

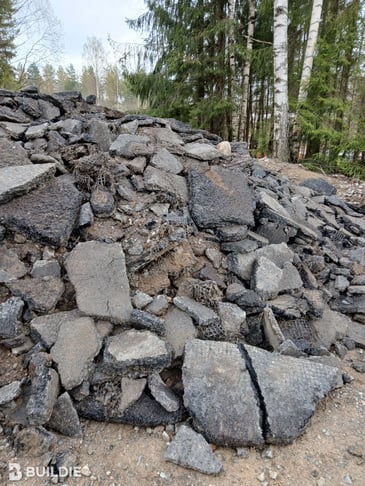

1508354_1100 Olevat rakenteet ja rakennusosat-1110 Kasvillisuus-1822924_1100 Olevat rakenteet ja rakennusosat-Päällysteet-1822913_1100 Olevat rakenteet ja rakennusosat-Päällysteet-




5. Kaivuutyöt

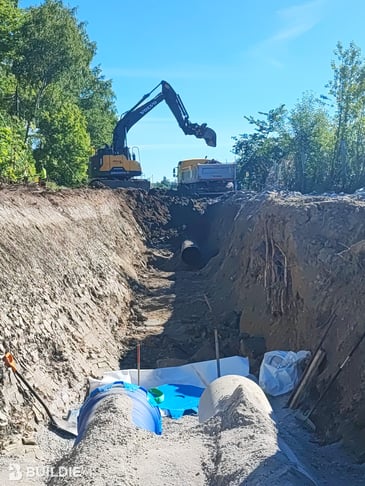

  • 📸 Kuvaa kaivannot yleiskuvina, joista hahmotettavissa rakenteet, maa-aineksien laatu, kaivannon seinämät ja pohjat.

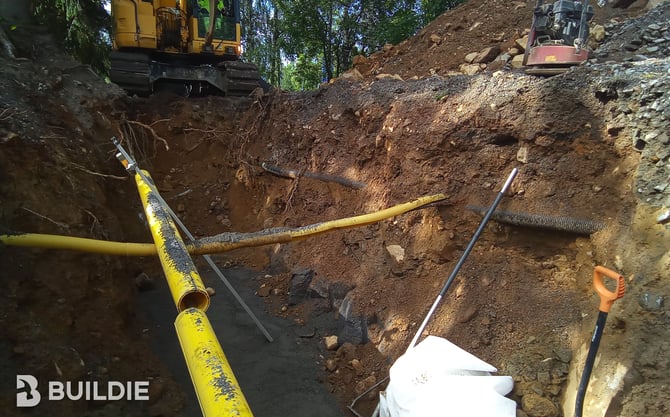

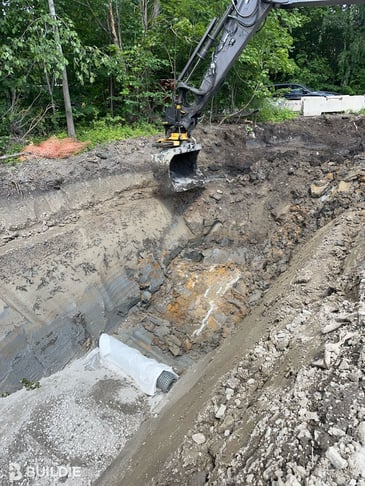

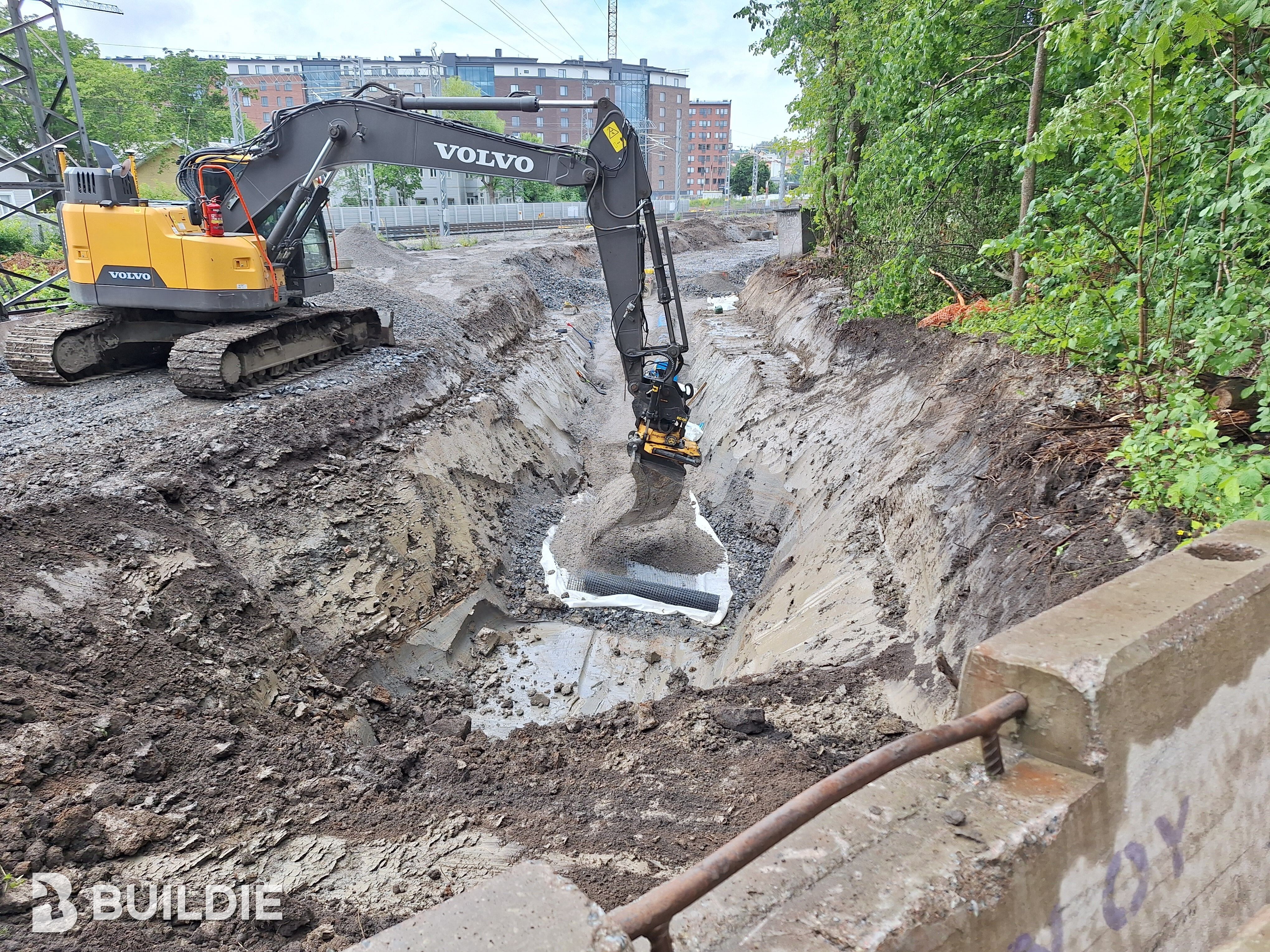

1448075_Kaivanto-Vesihuoltokaivanto-1406469_Poikkeamat-muutokset-Louhinta-Iso maakivi vesihuoltolinjalla. Noin 20cm kova asennusalustan pintaan vrt. Pl ~130

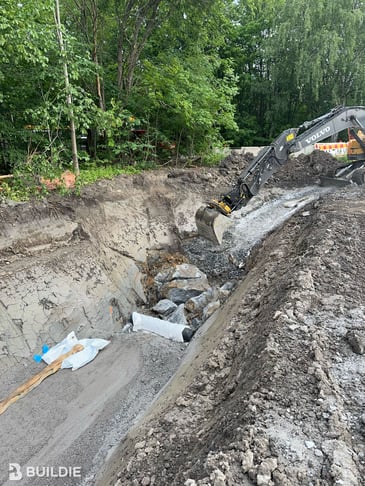

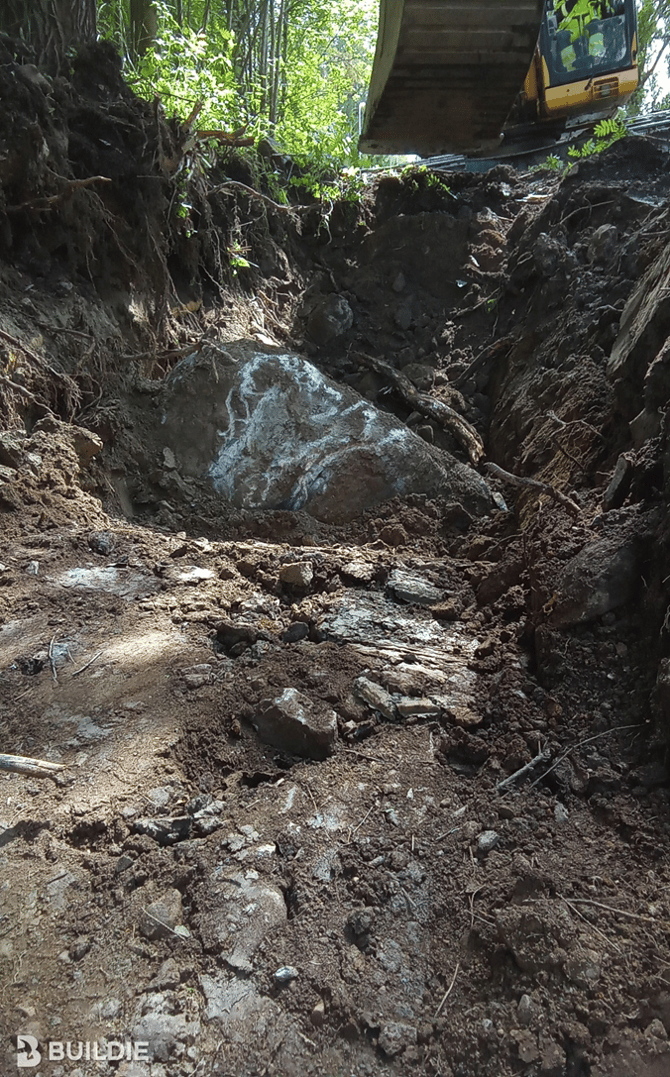

1407185_Maanleikkaus-Louhinta-Maakivi kiilattuna. Oli noin2-2-5m syvä.






6. Verkoston rakenteiden asennustyöt

  • 📸 Kuvaa putket, kaivot, liitokset ja tiivisteet ennen täyttöä. Valokuvista tulee olla todennettavissa rakenteiden sijoittelu, sijainti ja asennustapa.
  • 📸 Kuvaa putkilinjojen etenemää n. 20m. välein.

Kuvateksti: JV315 PVC-putki asennettu

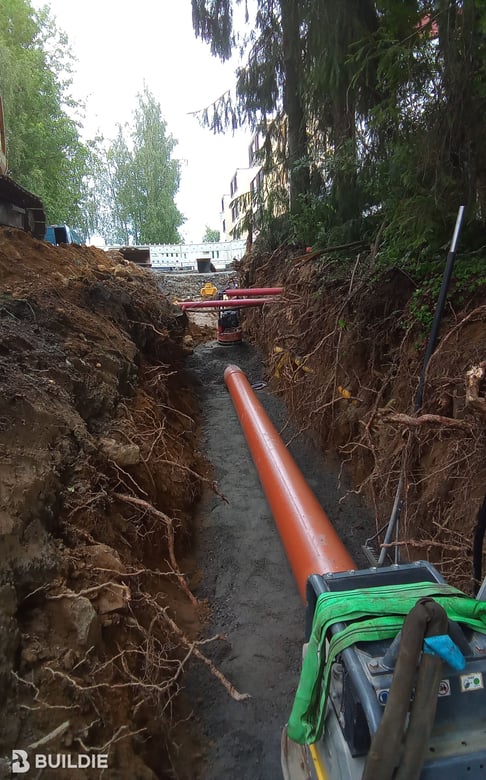

2025_Kehätie_viemärikääntö_JV_315_PVC-Putki_asennettu--08-heinäkuu-20252025_Kehätie_viemärikääntö_JV_315_PVC-Putki_asennettu--04-heinäkuu-2025




7. Verkoston rakenteiden täyttötyöt

  • 📸 Kuvaa täyttötöiden toteutus kerroksittain. Ota kuvat heti tiivistystyön jälkeen, jotta niistä on todennettavissa käytetyt materiaalit ja tiivistystapa.

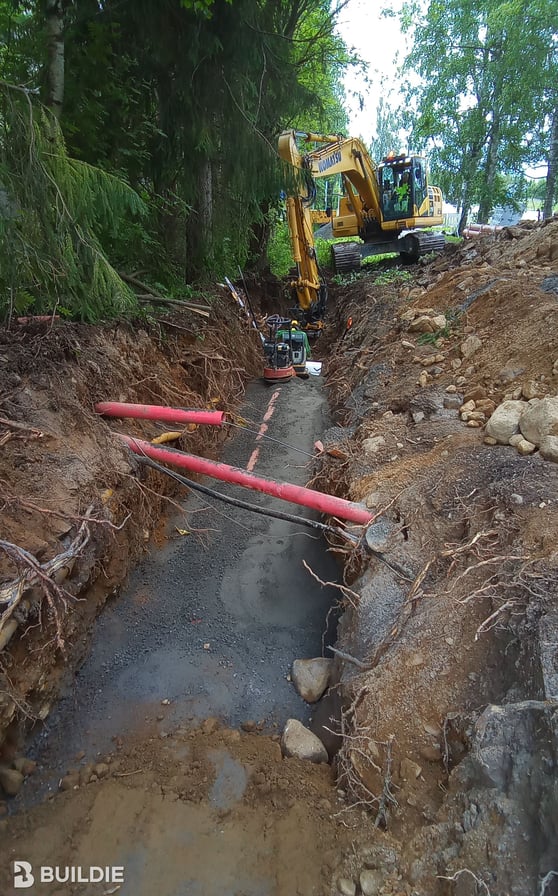

Kuvateksti: Alkutäyttö
2025_Kehätie_viemärikääntö_Täyttötyöt_(20m_välein)-Alkutäyttö--08-heinäkuu-2025 (1)

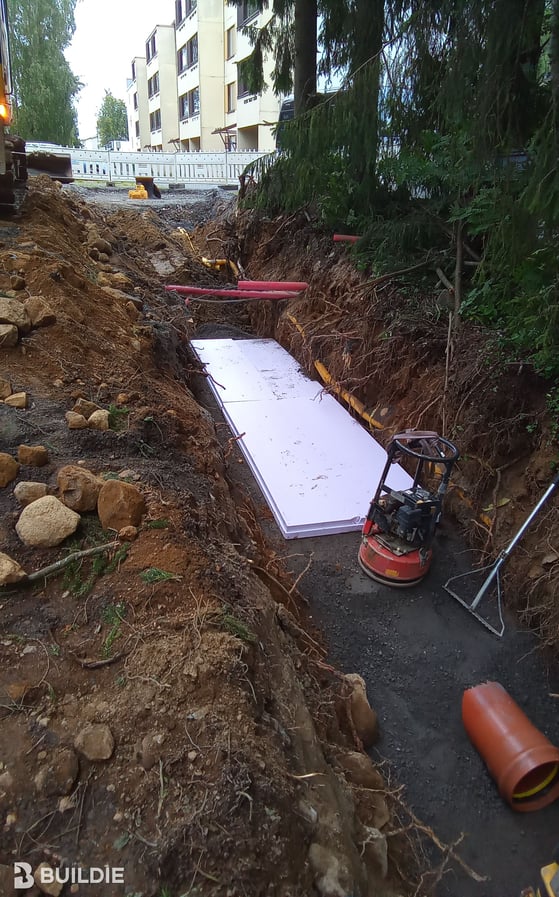

Kuvateksti: XPS-routaeristys (plv 100-250)




8. Tele-, sähkö-, kaukolämpörakenteet

  • 📸 Kuvaa eri verkostot tunnistettavasti, esimerkiksi putken väri tai tyyppi havaittavissa. Valokuvista tulee olla todennettavissa rakenteiden sijoittelu, sijainti ja asennustapa.
  • 📸 Kuvaa putkilinjojen etenemää n. 20m. välein.

Kuvateksti: 110 PVC ja 20kv-kaapeli samassa vanhassa tierummussa

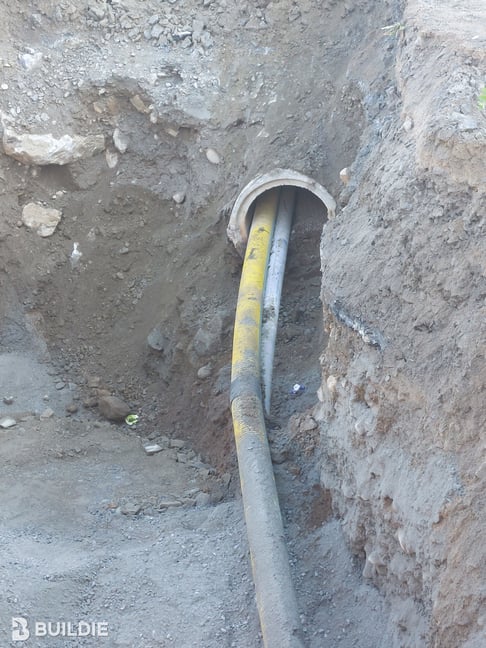

2025_Kehätie_viemärikääntö_Muut_kuvat-Muut_rakenteet-110pvc_ja_20kv_kaapeli_samassa_vanhassa_tierummussa-13-elokuu-2025




9. Täyttötyöt

  • 📸 Kuvaa täyttötöiden toteutus kerroksittain. Ota kuvat heti tiivistystyön jälkeen, jotta niistä on todennettavissa käytetyt materiaalit ja tiivistystapa.

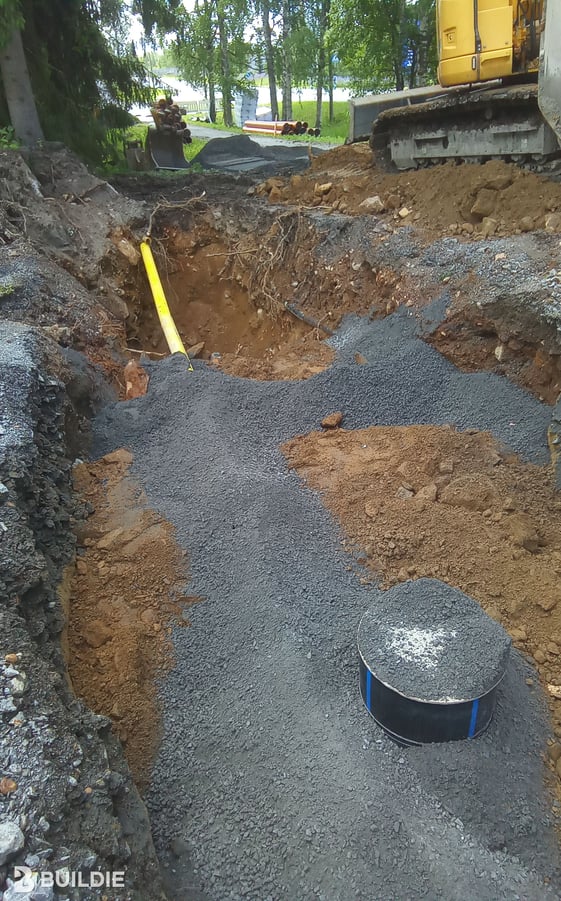

Kuvateksti: Lopputäyttö

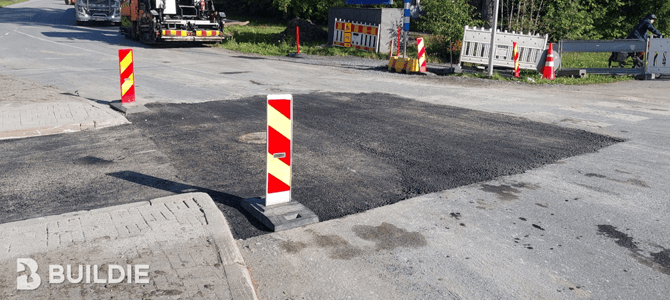

10. Pintarakenteet

  • 📸 Ota kuvia koko urakka-alueen laajuudella. Kuvaa risteyksiä, katualueita ja erityispiirteitä.

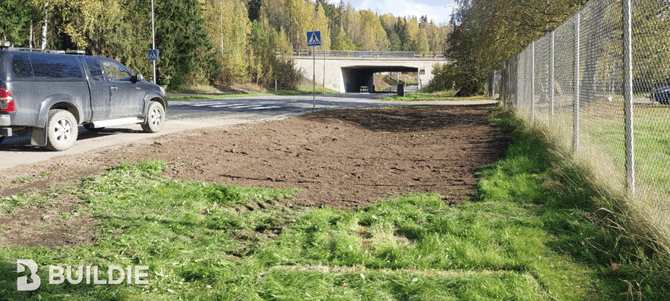

11. Lopputilanne

  • 📸 Kuvaa koko urakka-alue järjestelmällisesti. Käy läpi reitit ja erikoisrakenteet. Ota sekä yleiskuvia että yksityiskohtaisia.




12. Lisä- ja muutostyöt

  • 📸 Kuvaa lisätyön kohde ennen, aikana ja jälkeen. Kuvista tulee olla todettavissa lisätöiden laajuus. Lisätyökohteita ovat esim. maaperään, verkostoon tai rakenteisiin liittyvät muutokset, suunnitelmamuutokset, työmaan järjestelyihin ja aikatauluihin liittyvät muutokset
  • Tarkemmat kuvausohjeet:

    Lisä- ja muutostyön dokumentointi -sivulla.







13. Poikkeamat

  • 📸 Kuvaa poikkeama heti havaittaessa kattavasti laajuuden varmentamiseksi. Poikkeamat esim. suunnitelmissa, laadussa, turvallisuudessa, ympäristössä, aikataulussa ja määrissä.




Lopuksi

  • Koska rakenteet peitetään, korostuu laadunvarmistuksen reaaliaikaisuus: Havaitsematta ja piiloon jäävät virheet, esim. putken väärä kaato, väärä täyttöaines tai huonosti tehty tiivistystyö voivat aiheuttaa painumia tai hankausta, ja sen myötä vuotoja rakenteen elinkaaren aikana
  • Tilaaja osapuoli etävalvoo laatua ja puuttuu heti, jos dokumentointi paljastaa epäselvyyksiä tai laatuvirheitä tai mikäli dokumentaatiota puuttuu – näin estetään tehokkaasti kalliit elinkaaren aikana tapahtuvat rakenteiden vaurioitumiset
  • Kunnossapito tehostuu, kun uuden verkoston rakentamisesta ja vanhan saneeraamisesta tuotetaan laadukas ja kattava dokumentaatio verkkotiedon rinnalle
