Painekokeen valokuvausohje

Painekoe on keskeinen osa vesihuoltoverkon käyttöönottoa ja laadunvarmistusta. Sen avulla varmistetaan, että uusi tai korjattu putkilinja kestää suunnitellun käyttöpaineen ilman vuotoja ja että työ on tehty teknisten määräysten mukaisesti. Buildien avulla painekoe voidaan dokumentoida vaiheittain niin, että tilaaja, valvoja ja urakoitsija näkevät samat tiedot ja kuvat reaaliaikaisesti. Tämä nopeuttaa hyväksyntää ja tekee laadunvarmistuksesta läpinäkyvää.

Dokumentoivat työvaiheet:

  1. Kokeeseen valmistautuminen
  2. Kokeen suorittaminen

Kuvausohjeet ja esimerkkikuvat:

1. Kokeeseen valmistautuminen

  • 📸 Kuvaa painekokeen kohde yleiskuvana ja merkinnät (putkilinja, liitoskohdat).
  • 📸 Kuvaa käytettävät laitteet ja mittarit ennen koetta.
  • 📸 Kuvaa mahdolliset sulkuventtiilit ja päätytulpat asennettuina.

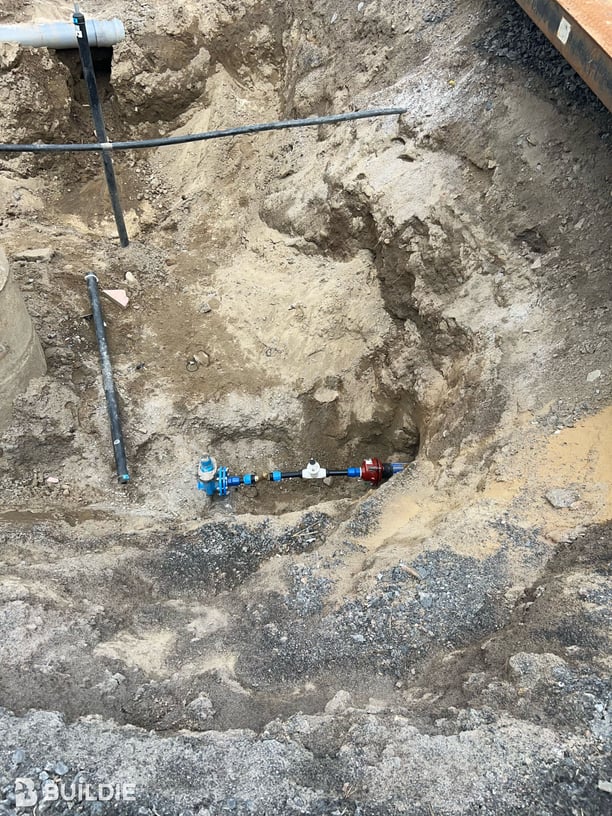

Yleiskuva putkilinjasta ja koepaikasta:
_ST-2025_vesihuoltosaneeraus_Vesihuolto-Vesijohto-Katajatie-pikontie_risteys_3364_uusi_verkosto_liitetty_kiinni_vanhaan_verkostoon_painekoetta_ja_huuhtelua_varten-09-toukokuu-2025

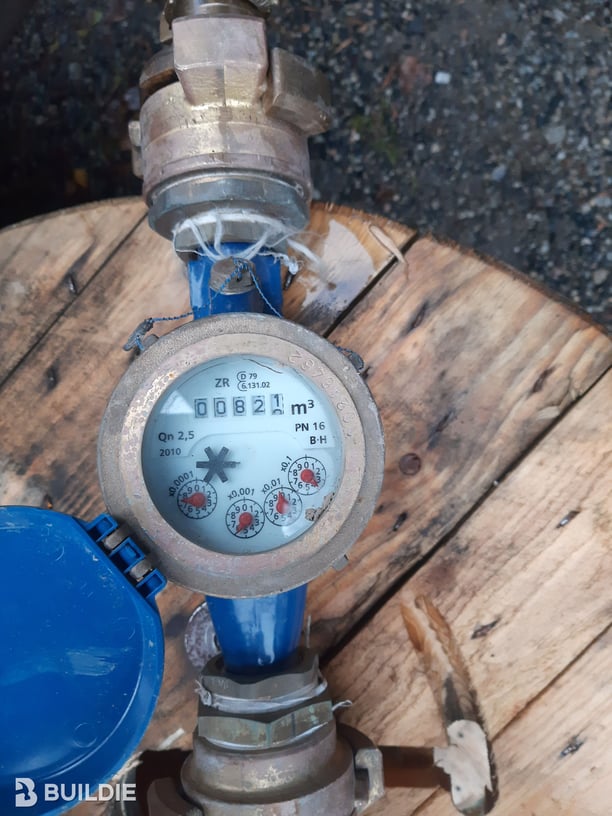

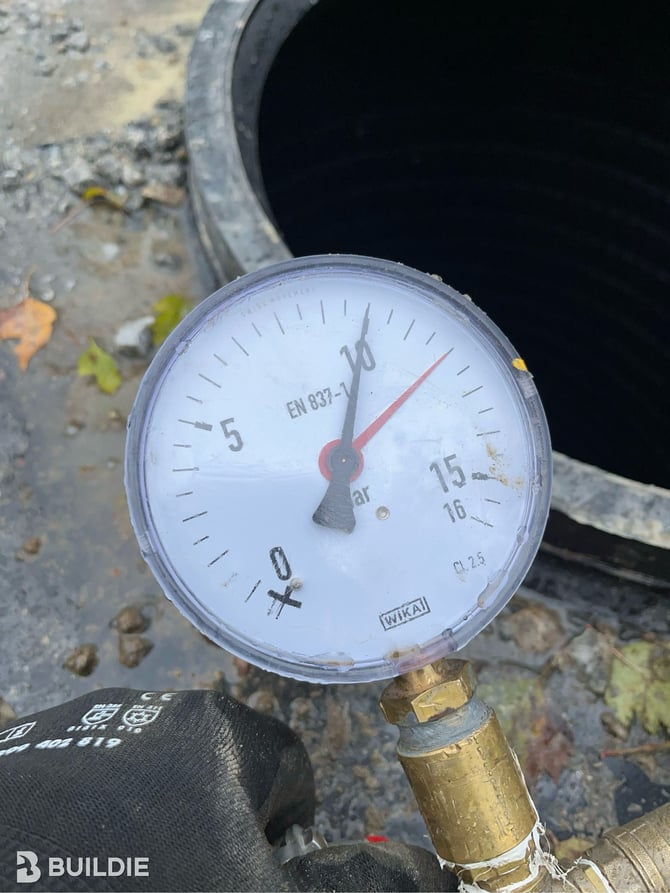

Kuva vesimittarista ennen käyttöä:
_2022_Liipolan_Ostoskadun_alueen_vesihuollon-_ja_katujen_saneeraus_2022_Vesihuollon_rakentaminen-Lähtötilanne_runkolinja-Painekoe_VJ_225_PL_450-570_-03-marraskuu-2022 (3)

Kuva koevälineistä ennen käyttöä:

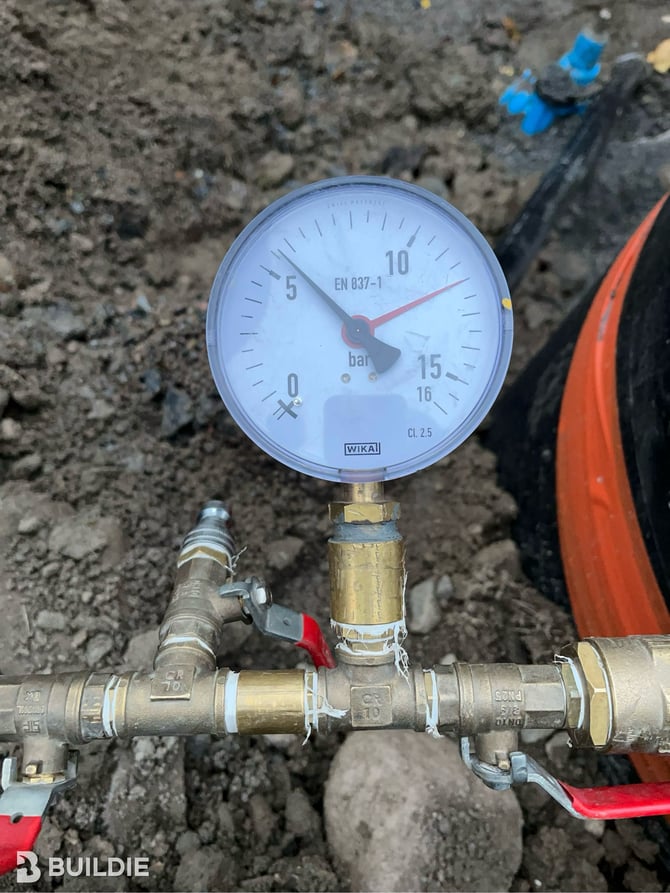

2. Kokeen suorittaminen

  • 📸 Kuvaa mittaristo, jossa näkyy alkupaine ja mittarin yksikkö.
  • 📸 Kuvaa koepaineen nostamisen vaihe, jos mahdollista.
  • 📸 Kuvaa mittari kokeen aikana eri ajankohtina (alku, puoliväli, loppu).
  • 📸 Kuvaa lopullinen mittarilukema kokeen päätyttyä.

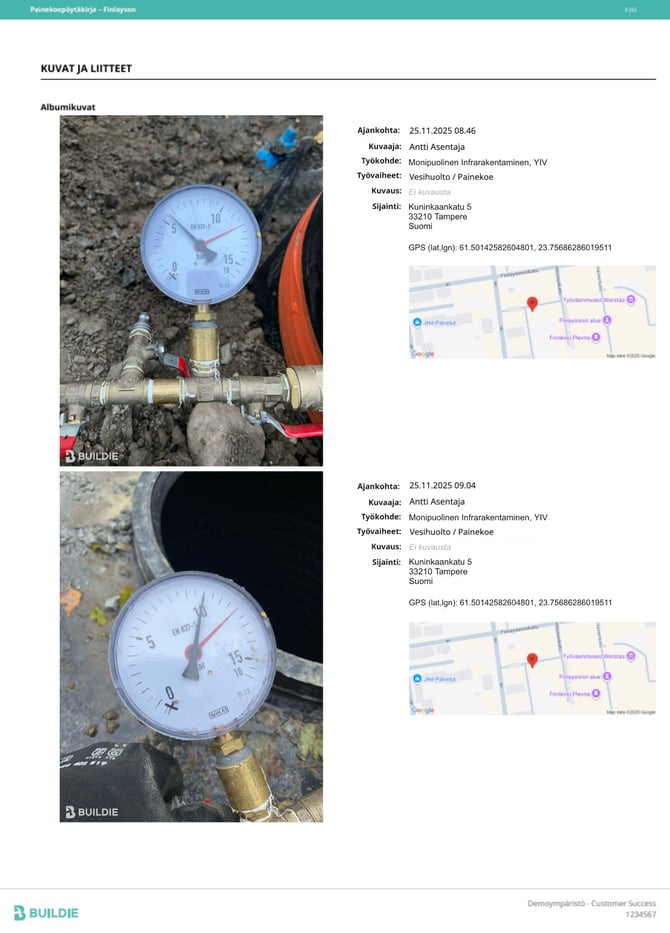

Kuva mittarista alkupaineessa, mitta-asteikko selkeästi näkyvissä (klo 08:46):

Paineen nosto 10 Bar (klo 09:04):

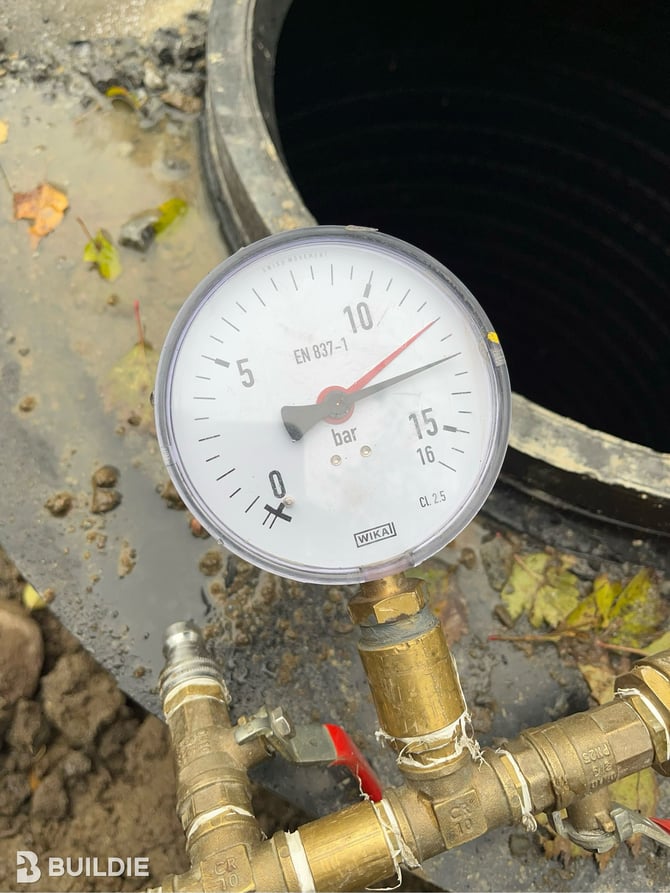

 -> 2 h, paineen nosto 13 bar (klo 11:04):

-> 2h paine edelleen 13 bar (klo 13:04):

Paine laskettu 10 bar (klo 13:05) :

-> 1 h tulos (klo 14:06):

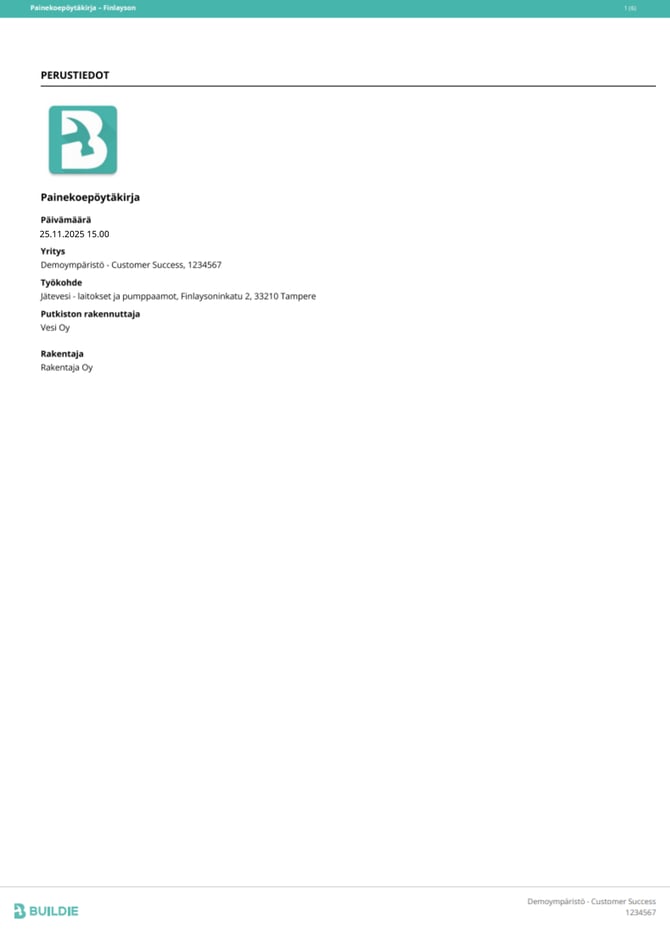

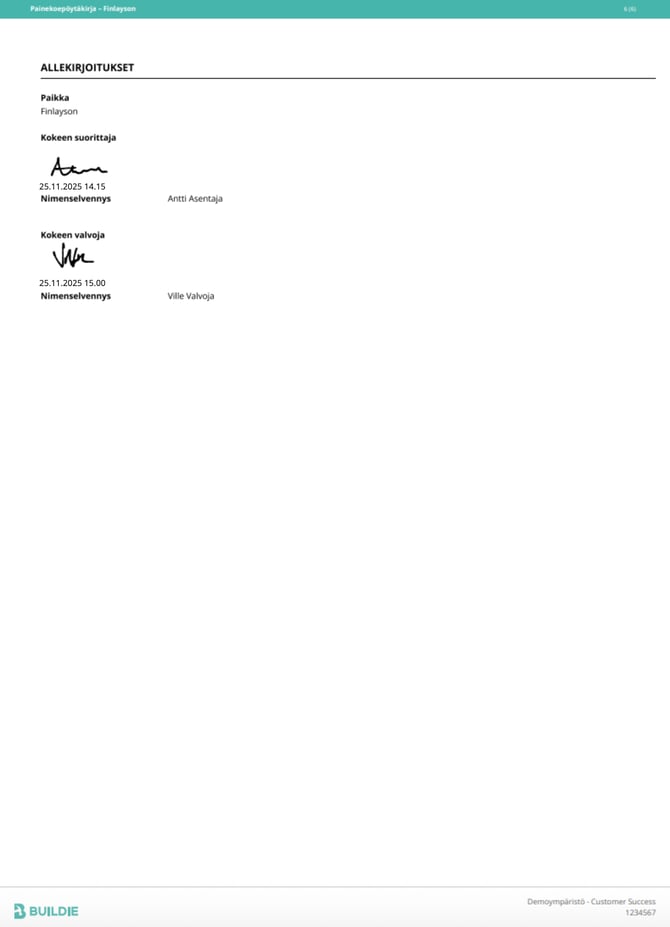

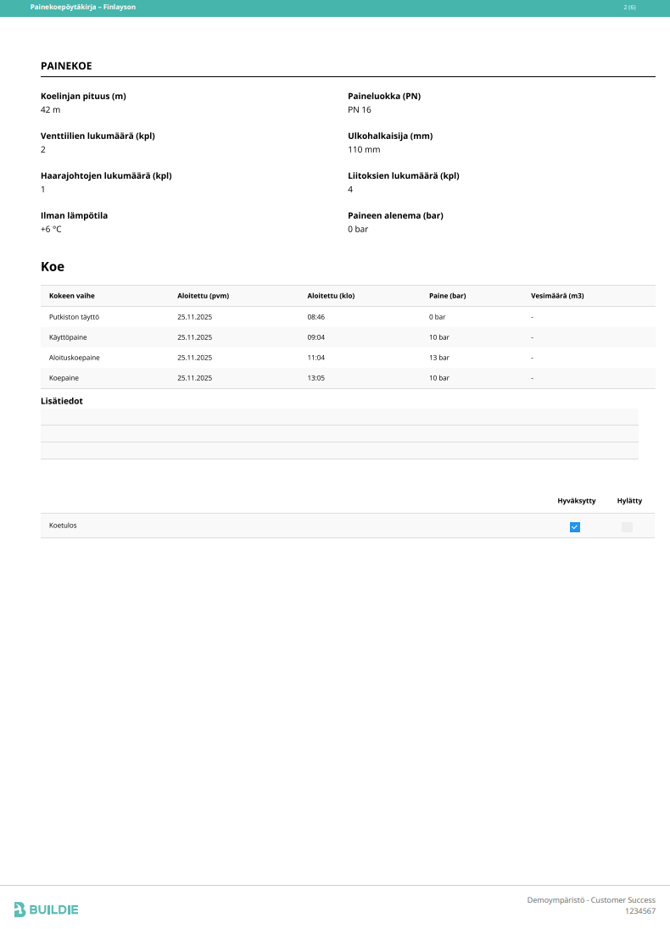

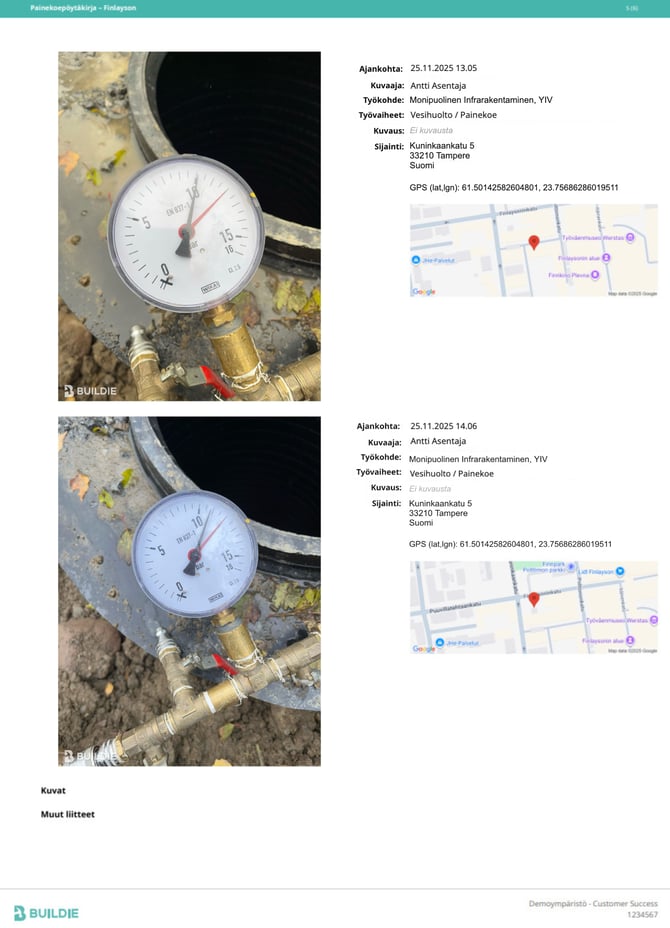

Kuva painekoepöytäkirjasta:

Miksi tämä on tärkeää vesilaitokselle?

Laadunvarmistus

  • Dokumentointi osoittaa, että putkisto on testattu suunnitelmien ja määräysten mukaisesti.

Hyväksyntäprosessi nopeutuu

  • Valvoja ja tilaaja voivat tarkistaa tulokset heti Buildiesta ja hyväksyä työn viiveettä.

Vastuun selkeyttäminen

  • Mikäli ongelmia ilmenee myöhemmin, voidaan todentaa, että painekoe oli hyväksytty ja mitä sen aikana havaittiin.

Täydellinen arkisto

  • Kokeen kaikki vaiheet jäävät talteen ja niitä voidaan hyödyntää myöhemmin luotettavasti.
